Plataforma de planejamento
Longo, médio e curto prazo da obra num lugar só, com um login só. A obra ativa fica no topo do menu lateral e vale para os três.
Além do guia, há vídeos tutoriais com o passo a passo das principais funções.
Longo, médio e curto prazo da obra num lugar só, com um login só. A obra ativa fica no topo do menu lateral e vale para os três.
Além do guia, há vídeos tutoriais com o passo a passo das principais funções.
Cada horizonte responde uma pergunta diferente sobre a mesma obra. Eles não são três programas: o de baixo lê o de cima, e o realizado sobe de volta.
A casca é sempre a mesma: um topo, o menu dos horizontes à esquerda e a ferramenta escolhida ocupando o resto. Quem troca é só o que está no meio.
Onde cada coisa nasce — e quem lê depois
| o quê | nasce em | quem lê depois |
|---|---|---|
| Serviço / pacote | Longo Prazo · aba Serviços | Médio (a restrição trava um pacote), Curto (a tarefa é de um pacote) e o Admin |
| Lote / trecho | Longo Prazo · aba Lotes | Médio e Curto, espelhado — criar lote é só no Longo |
| Atividade | Admin da obra | Curto Prazo: é o que se programa dentro do pacote |
| Frentes, responsáveis, setores e férias | Admin da obra | Médio (dono da restrição) e Curto (encarregado, semana bloqueada) |
| Restrição | Médio Prazo | o Longo: ela vira selo no postit do serviço travado |
| Programação da semana | Curto Prazo, puxada do Longo | PPC, causas e produtividade — no próprio Curto |
| Realizado do plano | Longo Prazo · no trecho serviço × lote | Curva S, saldo por lote e o Replan |
O quadro cruza lote × semana. Cada postit é um serviço passando por um lote numa semana, com a quantidade dele. É o plano inteiro numa tela — e ele tem dois modos de leitura, com os eixos trocados.


Este capítulo é a leitura do quadro. Para trabalhar nele — desenhar, arrastar, marcar chuva, entender a cura, replanejar e comparar cenários — veja o grupo No quadro, dia a dia, no fim da coluna.
Uma restrição é uma ação com dono e data limite: o que precisa estar resolvido para o pacote poder começar. O prazo é o que decide o status — não a opinião de quem olha.
A programação semanal é um compromisso, não uma previsão. O PPC mede quanto dela foi cumprido — e a causa registra por que o resto não foi.
A ordem importa: cada passo usa as listas que o anterior criou.
Os três capítulos seguintes abrem cada passo tela por tela, com o desenho de cada formulário e o que preencher em cada campo.
Seis telas no Admin da obra: cinco listas que você preenche — e são elas que os três horizontes vão usar depois, por isso este passo vem antes do plano — e uma, a de Serviços, que o plano preenche por você.
Menu › Admin › Frentes / encarregados
① Digite o nome do encarregado ou da empreiteira e clique em Criar — um por frente de produção. É por frente que a programação semanal do curto prazo é montada, medida no PPC e impressa. ② Vincule cada frente aos serviços que ela toca: é esse vínculo que faz a programação da semana nascer já com o encarregado certo.
Menu › Admin › Atividades (curto prazo)
① Escolha o pacote — a lista vem da aba Serviços do Longo Prazo, não se digita aqui. ② Cadastre as atividades que compõem esse pacote: nome + unidade. É a atividade que o curto prazo programa.
Menu › Admin › Responsáveis / setores
① Crie os setores (Suprimentos, Sala Técnica, Produção…) — há um atalho para copiar a lista de outra obra. ② Adicione as pessoas dentro do setor. Ao escolher a pessoa no cadastro de restrição, o setor já vem preenchido.
Menu › Admin › Calendário / férias
① Marque o período — qualquer dia da semana serve, a marca vale a semana inteira, de segunda a domingo. ② A semana marcada fica bloqueada para programação nos dois horizontes.
Debanda das equipes (fim da mesma tela): obra alojada desce a turma em rodízio. Cadastre as equipes de cada serviço (Eq 1, Eq 2… — o número é o dos postits no quadro; o nome da turma é opcional) e os períodos em que a turma desce: a data do 1º dia e os dias corridos; dá para repetir a cada N semanas. A semana conta pela fração (dias nela ÷ 7): na semana cheia o Longo Prazo não plota nada para aquela equipe (Gerar, Gerar todos, ⤓ Reprogramar, ⟳ Replan, ⇤ Puxar, mover lote, refluxo da chuva); na parcial ela produz o que sobra. As outras equipes seguem. Vale para todos os cenários. Residente e gerente editam esta seção; férias e prazo, só quem administra a obra.
Menu › Admin › Mão de obra e equipamentos
① O que o plano de longo prazo já usa e ainda não está na lista aparece em cima, com quantos recursos usam cada nome — clique no nome para trazê-lo, ou em + Trazer todos. É o caminho para a obra que já tinha equipe cadastrada antes desta tela existir. ② Cada função, equipamento e instalação entra uma vez só: maiúscula, acento e espaço sobrando não contam (CAMINHAO BASCULANTE é o mesmo que Caminhão basculante), e a grafia desta lista é a que aparece no histograma e no Excel — digitar de novo um nome que já está, com outra grafia, troca a grafia. ③ O ✕ tira da lista. Se o nome estiver em uso, a própria linha pede confirmação: o plano não muda, mas no Longo Prazo esses recursos ficam em vermelho até alguém escolher outro da lista — e, se era o último nome do tipo, o tipo inteiro fica travado lá.
Menu › Admin › Serviços / pacotes
① Aqui não se cria serviço: ele nasce na aba Serviços do Longo Prazo e aparece sozinho nesta lista e no cadastro de restrição do médio prazo. ② Enquanto a linha tem a etiqueta longo prazo, ela é do plano — nome, unidade e exclusão são no Tempo-Caminho, e por isso os campos aqui estão travados. Excluir o serviço lá desativa a linha aqui; o Reativar desta tela o devolve ao plano, e o Excluir o apaga de vez (pede um 2º clique). ③ Um segundo macrofluxo (obras de arte, por exemplo) se cria aqui, e o seletor da linha move o serviço de um para outro — renomear e excluir macrofluxo são no Tempo-Caminho. O botão ∥ (serviço simultâneo) se libera em Funções opcionais (1.7).
Menu › Admin › Funções opcionais
Funções do plano que ficam desligadas até alguém ligar aqui — cada uma vale só para esta obra. ① Libera o botão ∥ na aba Serviços do Longo Prazo: o serviço ocupa a mesma etapa do de cima, em vez de esperar por ele. ② Libera a coluna Contínua na aba Serviços e equipes: no serviço marcado, a semana sem lote no meio conta a equipe no histograma (ver Histograma). ③ Libera a coluna Grupo na aba Lotes (ver 2.3): a rodovia aparece uma vez, abaixo dos km, em vez de repetida no nome de cada lote. ④ Libera o Compartilhar recursos com na equipe de cada serviço (aba Serviços e equipes): uma equipe só que faz vários pacotes (ver Histograma). ⑤ Libera o botão Ocultar… no quadro do Longo Prazo: escolher as semanas e os lotes que aparecem no desenho e na impressão (ver o Quadro). ⑥ Liga o e-mail ao responsável pelas restrições desta obra (ver 1.3 · Responsáveis / setores); embaixo do check, quantas pessoas da obra vão receber. ⑦ Libera a Liberação do local no Longo Prazo: um serviço num lote só a partir de uma data (ver o Quadro).
Insumos libera a aba Insumos no Longo Prazo: a demanda de cimento (ou de outro insumo) que o plano vai pedir, mês a mês (ver Curva S, Volumes e Histograma › Insumos). Desligar esconde a aba; o consumo cadastrado fica guardado no plano.
Feriado nacional reduz a produtividade no Longo Prazo nas semanas com feriado nacional de segunda a sexta: cada feriado tira 1 dia de 5 (1 feriado = 80% da produtividade, 2 = 60%), junto com a chuva, em todos os botões que respeitam produtividade e no alerta de produção acima da prevista. O plano já desenhado não muda sozinho: o que passou do novo limite fica laranja no quadro até você usar ⤓ Reprogramar ou ⟳ Replan (que mexem da semana atual em diante). No serviço por ritmo, o lote anda semana a semana: a semana do feriado (ou da chuva) rende menos e o lote se estica só o que ela perdeu. Ligada ou não, a semana com feriado ganha um F ao lado do número no cabeçalho do quadro (e no Pull planning); o nome do feriado aparece ao parar o mouse. Entram os feriados nacionais (Confraternização, Sexta-feira da Paixão, Tiradentes, Dia do Trabalho, Independência, Aparecida, Finados, Proclamação da República, Consciência Negra e Natal); Carnaval, Corpus Christi e feriados estaduais e municipais, não.
O passo mais longo, e o que sustenta os outros dois: quando começa, o que é feito, onde e quanto — nessa ordem. Tudo no Longo Prazo.
Menu › Longo Prazo › Lotes › Configuração geral
① A segunda-feira da semana 1. ② Quantas semanas o quadro mostra — se faltar, ele amplia sozinho quando o plano precisar. ③ Marque só se todos os lotes tiverem a mesma quantidade por serviço: aí você digita um valor por serviço em vez de um por lote.

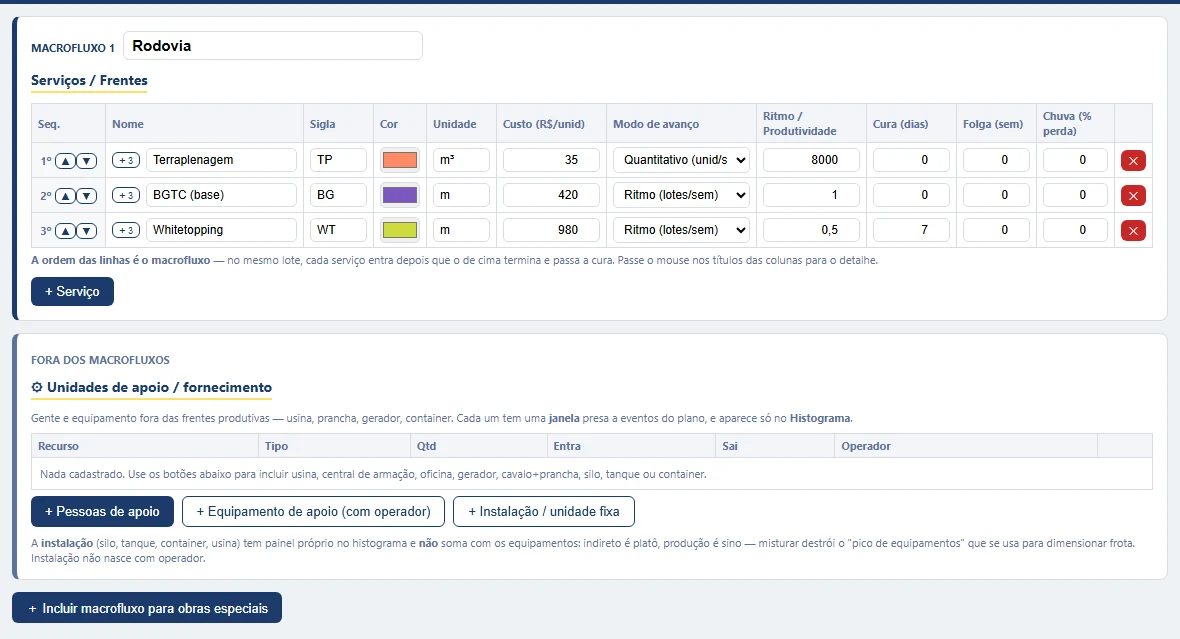

Menu › Longo Prazo › Serviços e equipes

① A Seq. é a ordem do macrofluxo: quem vem depois de quem no mesmo lote. É dela que saem o alerta de sequência e a geração automática. ② O modo de avanço diz como o serviço caminha — Ritmo (tantos lotes por semana) ou Quantitativo (tantas unidades por semana; é o padrão do serviço novo) — e a coluna Produção prevista por semana ao lado é o número, sempre por semana e por equipe. Serviço novo nasce com produção 0: enquanto ela não é preenchida, o ▦ Gerar todos avisa e plota 1 lote por semana. ③ Cura bloqueia o lote em dias depois que o serviço termina; Folga são semanas de buffer antes do próximo (sempre semanas inteiras: 0,5 vale 1); Chuva é quanto este serviço perde de produtividade nas semanas marcadas como chuvosas. A produção prevista e a chuva valem só para o cenário ativo: cada cenário guarda os seus, e o ⧉ e o ⟳ Replan nascem com os do cenário de onde saíram. Célula amarela = outro cenário usa outro número (passe o mouse para ver qual). A caixa Contínua (com a função ligada em Admin › Funções opcionais) marca a equipe que fica no canteiro entre um lote e outro — muda só o histograma.

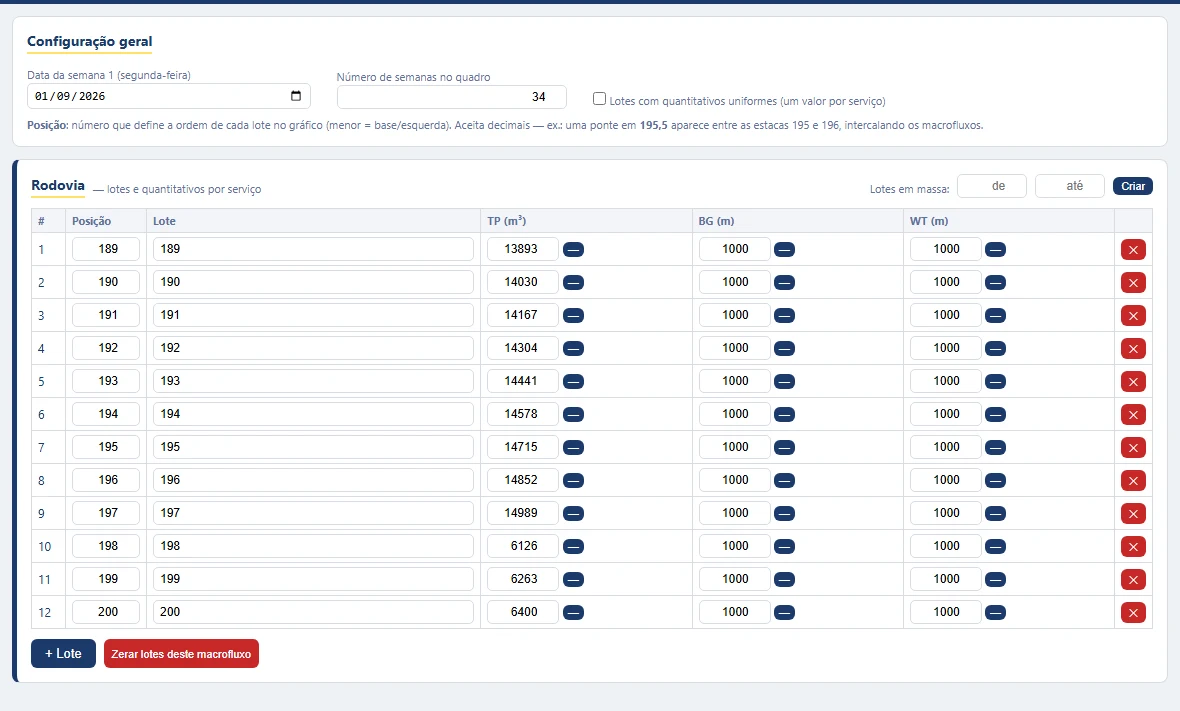

Menu › Longo Prazo › Lotes

① A posição define a ordem no gráfico (menor = base). Aceita decimais: uma ponte em 195,5 entra entre as estacas 195 e 196. ② Cada serviço vira uma coluna — o quantitativo daquele serviço naquele trecho. É esse número que vira saldo, curva S e volume. ③ Com Agrupar lotes ligado (1.7), a aba ganha a coluna Grupo — a rodovia, o trecho — e o cartão Grupos de lotes: agrupa uma faixa de uma vez (do lote X ao Y, na ordem do quadro, a obra de arte do meio junto), renomeia um grupo e leva um grupo para o fim do quadro. Os lotes em massa podem nascer já no grupo. O grupo aparece uma vez: numa linha abaixo dos lotes do quadro (na LOB, numa coluna à esquerda), na Visão geral e na aba Quadro do Excel, mesclado como no cabeçalho feito à mão. No quadro, um traço separa um grupo do outro, e as caixas do canto trocam o painel de Saldos: clique em Grupo para ver o Σ do grupo (Total, Plotado e Saldo do Ano 3, do Ano 4…), embaixo dos lotes dele, e em Lote → para voltar ao T·P·S de cada lote (km a km). A caixa sublinhada é a que está à vista; o Σ obra continua no fim. Só no Tempo-Caminho, e a escolha fica neste navegador.

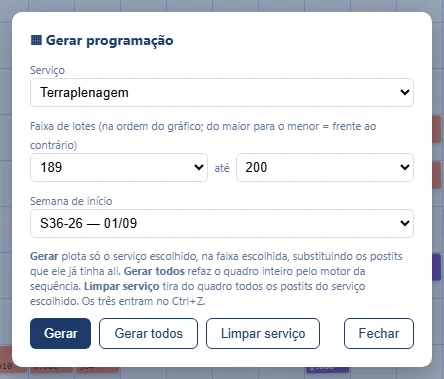

Menu › Longo Prazo › Quadro › caixinha ▦ Gerar…

① Escolha o serviço. ② A faixa de lotes — por nome, não por posição; invertida (do último para o primeiro) significa frente ao contrário. ③ A semana em que a frente entra — ou mais tarde, se os serviços anteriores e a cura ainda seguram o lote; o lote que ainda não liberou vai para o fim da fila e os outros seguem. O Gerar desenha a diagonal inteira respeitando ritmo, cura, folga, chuva e férias.
Menu › Longo Prazo › Quadro › botão ⚠ · e as abas Curva S / Histograma
Três perguntas que o quadro responde sozinho: cap — cabe no ritmo que você cadastrou? seq — a ordem do macrofluxo está sendo respeitada naquele lote? cura — alguém entrou num lote que ainda estava curando? Depois disso, olhe a Curva S (o dinheiro no tempo), os Volumes (mês a mês) e o Histograma (gente por semana): os três já estão prontos, lidos do mesmo quadro.
Com o plano no ar, a rotina é sempre a mesma: remover restrição antes, prometer a semana, apontar o dia, ler o resultado e devolver o realizado ao plano. Toda semana, na mesma ordem.
Menu › Médio Prazo › Cadastro
① Escolha a pessoa e o setor vem sozinho, do cadastro dela. ② O pacote e o trecho vêm do plano do Longo Prazo — é o que amarra a restrição ao serviço que ela trava. ③ A data limite é o único campo obrigatório com consequência: é ela que faz o status virar "Atrasada" sozinho. ④ Escreva a ação, não o problema: "comprar tubo Ø600", não "falta tubo". Enter na descrição ou nas datas salva, como o botão (Shift+Enter quebra a linha).
Menu › Médio Prazo › Cadastro (lista) e Dashboard
① Você não escolhe o status: ele é consequência da data. "Em andamento" vira "Atrasada" sozinha quando o limite passa, e só removida no prazo conta a favor do IRR. ② Quando o dono não consegue resolver no nível dele, marque a cadeia de ajuda: a restrição sobe, com nome e data, em vez de morrer no fim da lista. Categoria, responsável ou pacote errados? No Kanban, clique na restrição › ✎ Editar — só enquanto ela não foi removida nem cancelada. Trocar a pessoa troca o setor junto (o do cadastro dela), e pessoa sem setor vinculado não grava; trocar quem já era o responsável pede a justificativa, que entra como uma linha na observação. A data limite mudou na obra? No mesmo ✎ Editar, troque a data: a restrição segue a data nova (sai de "Atrasada" e aparece como Reprogramada), mas o IRR, o TMD e o "removida no prazo" continuam medindo pela data original — reprogramar não apaga o atraso. Sem prazo ainda é Definir prazo.
Em cima fica o quadro de atividades: serviços nas linhas e as mesmas semanas nas colunas, para ler na mesma coluna o que será feito e o que pode impedir. Em Nova atividade, ou no + de uma célula, escolha o serviço, a semana e o local inicial; para uma faixa, informe também o local final, e o post-it mostra quantos locais ela cobre. O detalhe é livre, para o que a lista de locais não diz. Também dá para dizer o encarregado (as frentes do curto prazo) e o montante previsto, com a unidade que vem do serviço e pode ser trocada; 1.200 é mil e duzentos e 35,5 tem vírgula. A cor é o grupo do lote. Clique no post-it para editar, mudar de semana ou excluir. Semana que passou sai do quadro. Essas atividades não entram no PPC: a promessa da semana continua na Programação do curto prazo.
A aba Quadros é o quadro da parede: categorias nas linhas e semanas nas colunas, só com as restrições ativas. O post-it fica na semana do impacto, aquela em que a restrição passa a impedir a produção; o plano de ação tem de acabar com ela antes disso. Sem semana do impacto, o post-it cai na semana da data limite e avisa pelo prazo. Em Posicionar por dá para trocar para a data limite, e em Semanas ajustar o horizonte (a escolha fica no seu navegador). A semana do impacto entra no cadastro ou no ✎ Editar, escolhendo qualquer dia da semana, e não muda IRR, TMD nem status. Clique no post-it para ver o detalhe. Ele não arrasta: mudar de semana é pelo Editar.
Menu › Curto Prazo › Programação › ⬇ Puxar do plano
① Marque o que de fato vira promessa desta semana — o plano propõe, a reunião decide. ② Linha sem encarregado é serviço com dois ou mais vinculados (etapa 1.1): escolha trecho a trecho. Depois, Programar as marcadas.

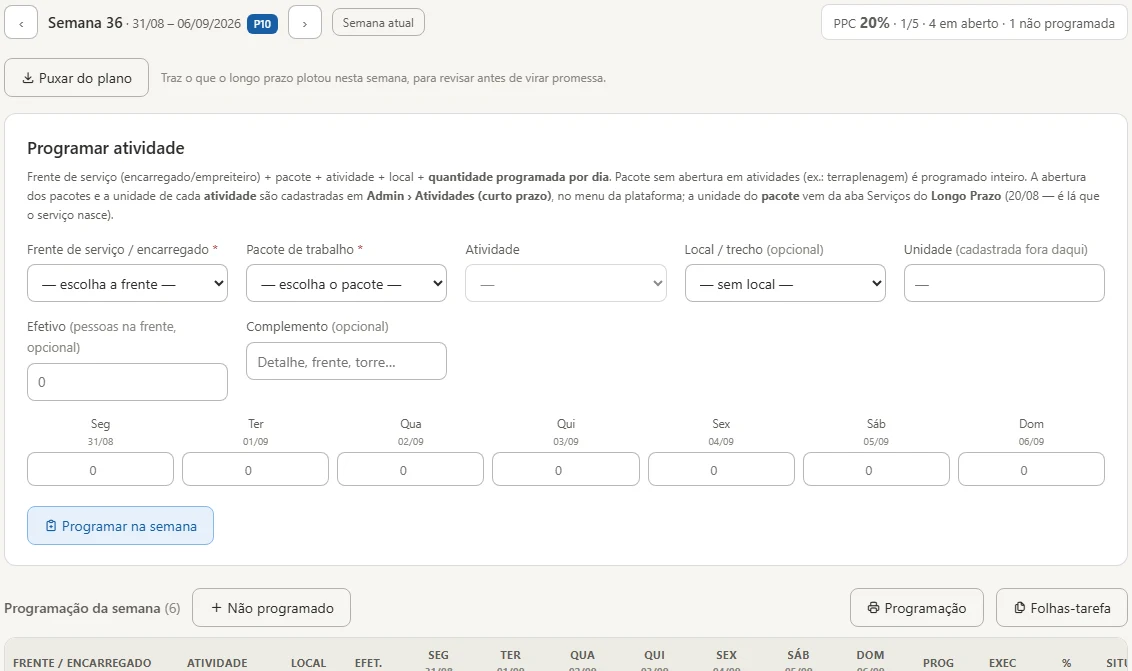

Menu › Curto Prazo › Programação › Programar atividade

O caminho normal é o Puxar do plano (3.3); este formulário é para o que não estava no plano ou mudou na reunião. ① A quantidade é por dia — é ela que alimenta o PPC diário e a folha-tarefa que vai para o campo. ② Frente que muda de trecho durante a semana (restauração de rodovia, por exemplo): marque Um local por dia e escolha o lote de cada dia. O Programar cria uma linha por lote, cada uma com a meta só dos dias em que a frente estará lá — a folha-tarefa sai com o local de cada dia, e saldo e aviso de restrição valem para cada lote. Efeito no PPC: cada linha é uma promessa (cinco lotes na semana = cinco promessas, não uma).

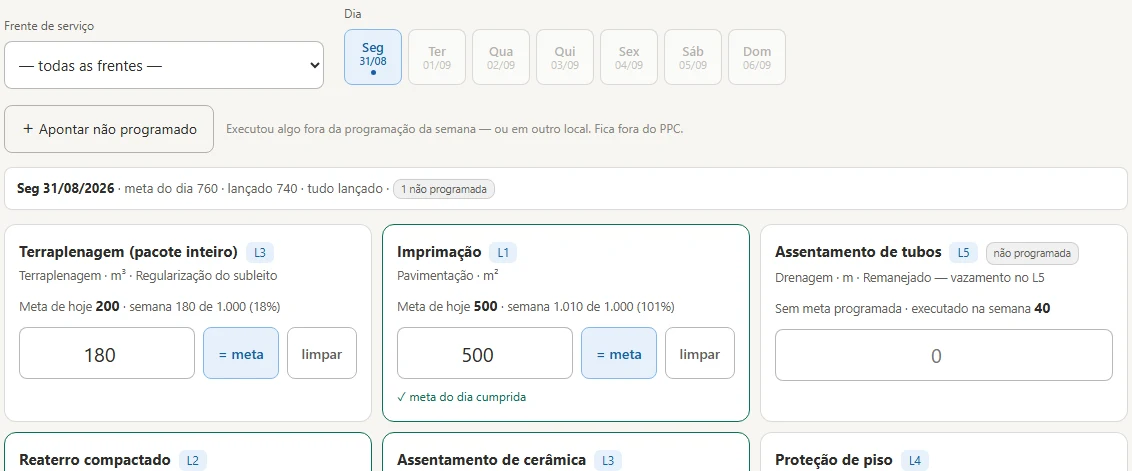

Menu › Curto Prazo › Lançar — feita para o encarregado, no celular

① A tela abre na frente lembrada e no dia de hoje. ② Um toque resolve o caso comum ("fiz o programado"); se saiu diferente, digite. ③ Executou o que não estava programado — ou num trecho diferente? Aponte onde executou de verdade, em vez de mover a tarefa planejada: mover destruiria a história do PPC. ④ Dia que ficou abaixo da meta ganha o campo Causa do dia, no cartão e também na célula do dia na tabela da Programação — aparece quando o dia já encerrou, ou hoje logo depois de apontar. É detalhe: a causa que conta no PPC e no Pareto continua sendo a da semana, na aba Programação, e lá o campo vazio sugere a causa mais citada nos dias (sugestão, não grava). Quando o dia passa a bater a meta, a causa dele some sozinha. Na folha-tarefa impressa há uma linha Causa por dia: o encarregado anota o número da legenda do rodapé e quem digita passa para cá.

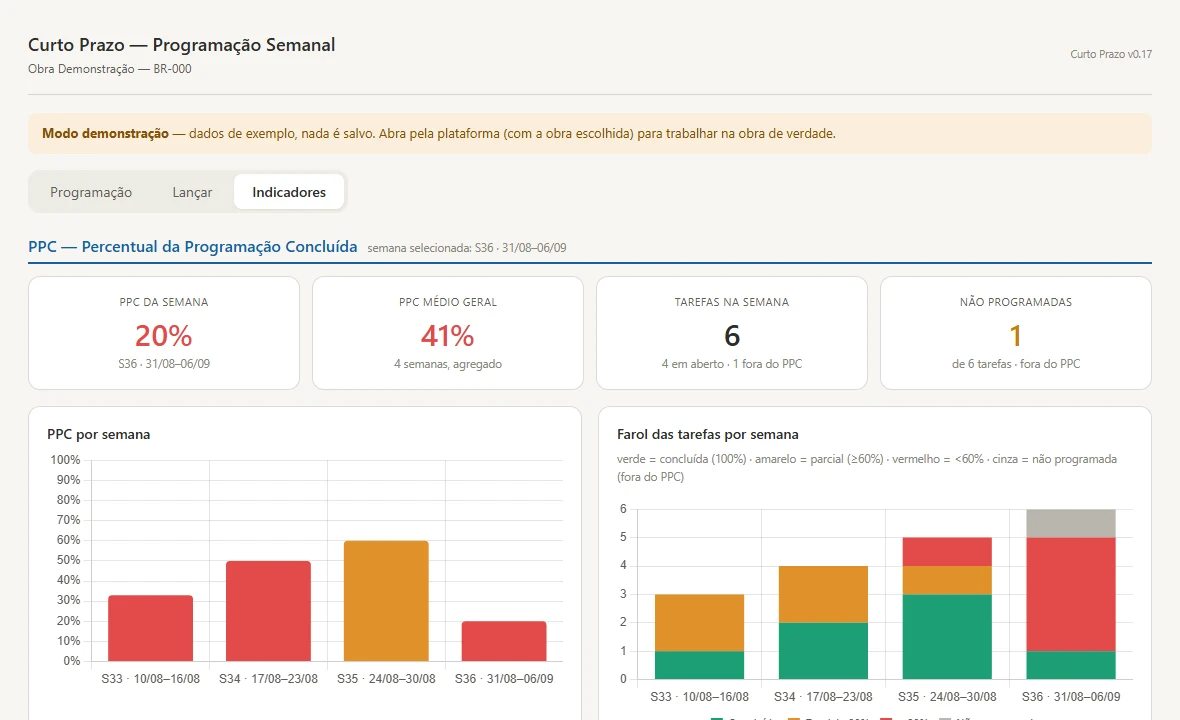

Menu › Curto Prazo › Indicadores


① O PPC é binário por tarefa: concluiu ou não concluiu, parcial não conta como meia vitória. ② "Não programadas" é medida de disciplina, não punição — quanto da semana está sendo executado sem passar pela reunião. ③ O Pareto responde a única pergunta que importa depois: a causa de cima vira restrição do médio prazo na próxima semana?
Aderência é o outro lado do PPC: mede o volume. Para cada tarefa, executado ÷ programado, no máximo 100%; o número da semana é a média entre as tarefas. Quem fez 4.100 t de 4.193 programadas fica com PPC 0% naquela tarefa e aderência de 98%. O teto de 100% existe para que o excesso de uma tarefa não esconda a falta de outra, e a média é por tarefa porque t, m³ e m não se somam. A não programada fica fora, como no PPC. Na semana em curso o programado é o da semana inteira, então o número sobe até sexta — a leitura do dia a dia está na tabela Aderência diária por encarregado (só dias encerrados; "—" = a frente não tinha meta no dia). O mesmo número aparece no BI consolidado, por obra, nas semanas já encerradas. O mesmo vale para o PPC: com a semana em curso selecionada, o PPC da semana e o das 4 semanas contam tarefas ainda abertas (o rótulo diz "em curso") e ficam abaixo do BI, que só soma semanas encerradas — compare com o BI olhando a semana passada.

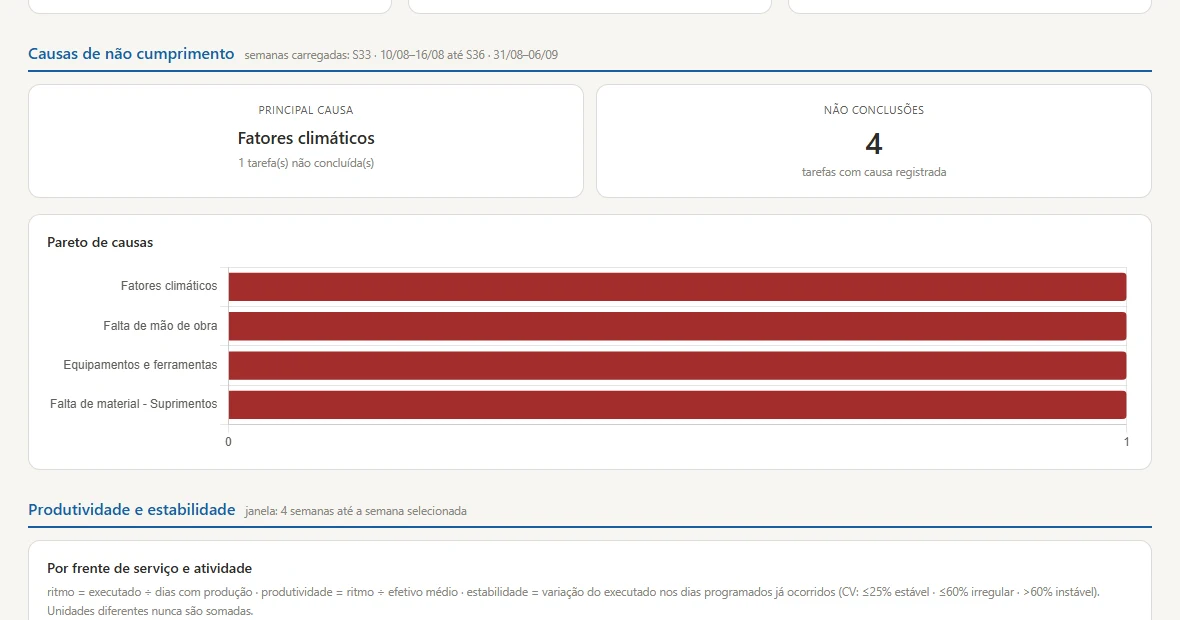

Dias com causa, abaixo do Pareto, conta os DIAS com causa registrada (só dias com meta de tarefa programada), nas mesmas semanas do Pareto. O Pareto de cima segue contando tarefas — é ele que vai para a folha da Torre.
Semana: no topo dos Indicadores, ‹ ›, Semana atual e Ir para (qualquer dia leva à semana dele) escolhem a semana dos números, dos gráficos e da folha da Torre. É a mesma semana da Programação e do Lançar: trocar numa aba troca nas outras. Semana sem tarefa aparece com o aviso "Sem tarefas".
Imprimir (no topo dos Indicadores) monta a folha para a Torre: A4 paisagem com PPC e aderência das últimas oito semanas e o Pareto das causas, com as tabelas dos dois. A folha de IRR, TMD e TMR é a do Dashboard do médio prazo.
Mais abaixo, no mesmo painel, vem Produtividade e estabilidade — janela de quatro semanas até a selecionada, por frente e atividade. Ritmo é o executado dividido pelos dias em que houve produção; produtividade é esse ritmo dividido pelo efetivo médio; e estabilidade é a variação do executado nos dias já ocorridos (CV: até 25% estável, até 60% irregular, acima disso instável); Programado e Aderência ao lado do executado dão o volume da linha com a mesma régua de cima. Unidades diferentes nunca são somadas — m³ e m ficam em linhas separadas, e não existe total.

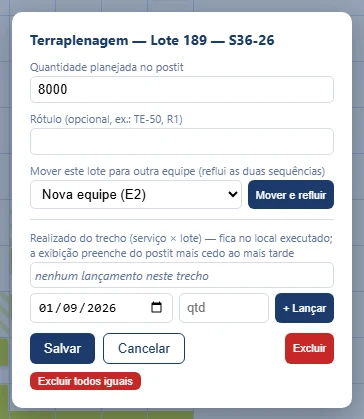

Menu › Longo Prazo › Quadro › clique no postit · e ⟳ Replan

① O realizado é lançado no trecho (serviço × lote) com data e quantidade — não no postit, porque a obra pode executar onde o plano não previu. ② O Replan cria um cenário novo: repinta o realizado na semana em que foi apontado e reprograma o saldo de cada frente com produtividade, cura, chuva e férias. Lote dividido entre equipes tem o saldo repartido entre elas, na proporção do que cada uma ainda tinha a fazer ali — o lote não sai com o saldo em dobro. O cenário anterior não é apagado — é contra ele que a Curva S mede o desvio.
Quatro jeitos de plotar, e três jeitos de mexer no que já está plotado. Tudo com Ctrl+Z — nada aqui é irreversível.
Menu › Longo Prazo › Quadro › legenda
Clique na sigla de um serviço na legenda: ela fica escura e o pincel está armado. Agora um clique numa célula põe aquele serviço no lote, a partir daquela semana, e a plataforma preenche as semanas seguintes pela quantidade do lote ÷ produtividade — com chuva, férias e debanda. Antes do clique, uma sombra mostra onde o bloco vai cair. Esc ou o ✕ ao lado do serviço armado sai do pincel.
O bloco espera o serviço anterior, a cura e a liberação do local: se o lote ainda não liberou na semana clicada, ele entra na primeira semana livre e um aviso diz por quê. Alt+clique força a semana clicada (o que furar fica vermelho, como sempre). Antes da semana atual o clique normal leva o bloco para ela; só o Alt+clique desenha (ou move um bloco) lá. A equipe usa só o que sobra da semana dela — clicar no lote seguinte na mesma semana continua de onde ela parou; para duas frentes ao mesmo tempo, troque a equipe no seletor ao lado do serviço armado.
Shift+clique em outro lote faz a equipe seguir do último lote plotado até ele, um depois do outro. Clicar num lote que já está todo plotado move o bloco para começar ali — menos quando o lote tem realizado, duas equipes ou mais plotado que o quantitativo. O contador faltam N lotes diz quantos lotes do serviço ainda têm quantidade fora do quadro.

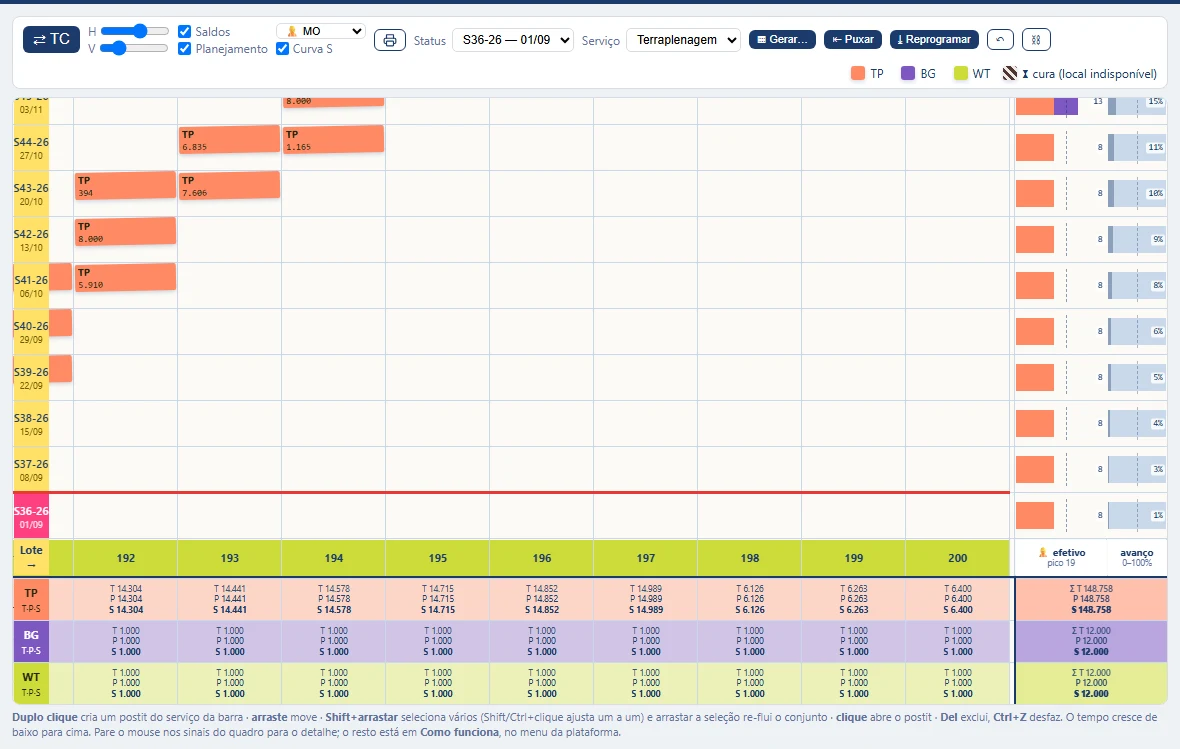

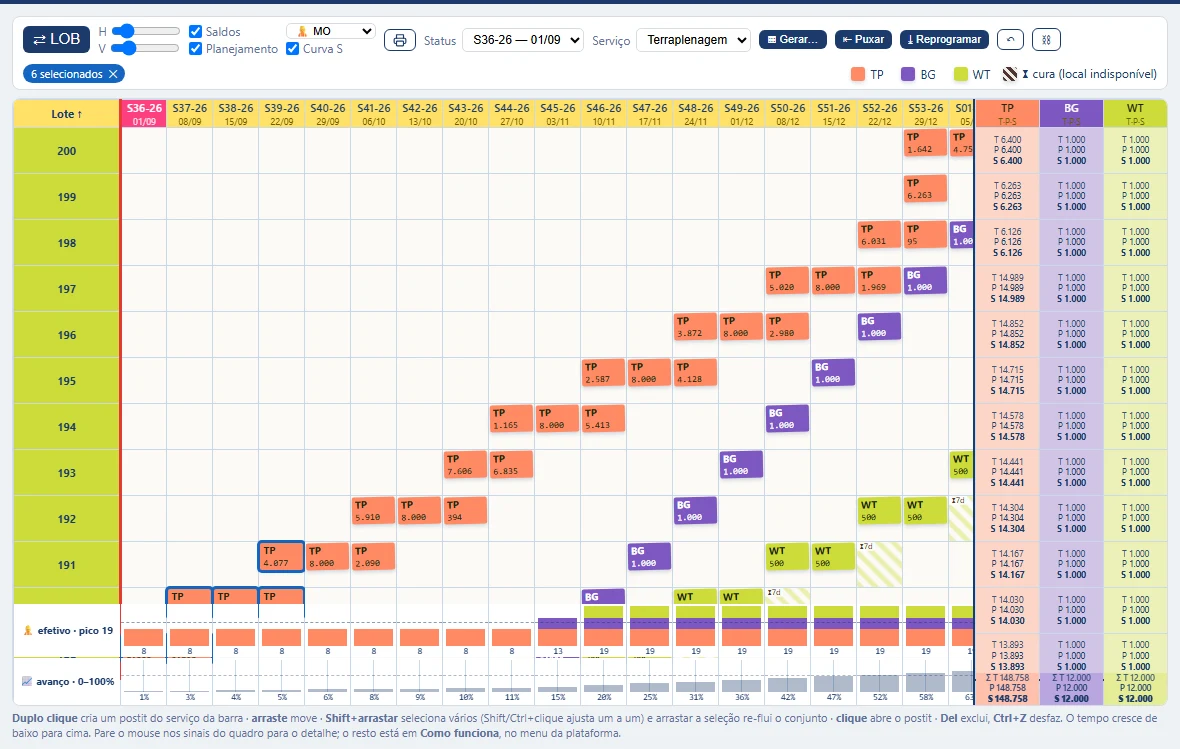

Menu › Longo Prazo › Quadro

Duplo clique numa célula vazia cria um postit do serviço que está no seletor Serviço da barra — é o modo um a um, sem passar pela caixinha. Se a célula for de outro macrofluxo, vale o primeiro serviço daquele macrofluxo. ▦ Gerar… desenha uma frente inteira: serviço + faixa de lotes + semana de início. Gerar todos, dentro da mesma caixinha, faz a obra toda na ordem da aba Serviços. Os dois partem da semana atual: o que já está plotado antes dela fica, e cada lote entra só com o que falta (obra que ainda não lançou avanço desenha desde a semana 1).
Menu › Longo Prazo › Quadro

Um postit sozinho se arrasta entre células. Vários: segure Shift e arraste numa área livre para laçar; Shift ou Ctrl+clique tira ou põe um a um. Arrastando qualquer postit da seleção, o conjunto inteiro anda junto, sem mudar a forma: cada postit desloca as mesmas semanas e os mesmos lotes, com a mesma quantidade. Não recalcula pela produtividade nem desvia de cura ou de liberação do local (o que cair nelas fica vermelho); se alguma parte cair em semana de férias ou fora do quadro, nada se move. Para refazer a sequência pela produtividade, use o ⤓ Reprogramar. Del exclui a seleção; Ctrl+Z desfaz tudo.

Menu › Longo Prazo › Quadro › legenda, à direita da barra — e a legenda da Visão geral
Clicar no quadradinho da cor de um serviço na legenda apaga o desenho dele (a sigla, ao lado, arma o pincel). Serve para imprimir só as frentes que interessam num quadro de 20 serviços. Alt+clique no quadradinho faz o contrário: deixa só aquele serviço, e os cliques seguintes nos quadradinhos cinza vão somando os outros (ex.: só corte e aterro).
A legenda da Visão geral faz o mesmo, em blocos e em linhas — e é o mesmo interruptor: o serviço apagado lá some também do Quadro, e vice-versa.
Menu › Longo Prazo › Quadro › Ocultar…, ao lado do Ir para — função opcional: liga em Admin › Funções opcionais (1.7)
Escolha as semanas à vista (de/até) e marque os lotes que aparecem: o resto sai do desenho do quadro — e da impressão. Serve para olhar ou imprimir só um trecho da obra ou só os próximos meses. Na lista, Shift+clique marca ou desmarca a faixa desde o último lote clicado, e a caixa do macrofluxo marca todos os lotes dele.
Enquanto houver algo oculto, a legenda mostra o chip com o período e os lotes ocultos (mesmo com a legenda minimizada); clicar nele traz o quadro inteiro. Parando o mouse no chip, ele diz quantos postits estão fora da vista.
Menu › Longo Prazo › Quadro — o botão de tela cheia fica no canto direito do topo
Três movimentos, do mais barato ao mais radical. O ‹ no alto do menu recolhe a coluna da esquerda e devolve a largura dela ao quadro. O ⛶ do topo tira a barra do próprio navegador — abas, endereço, favoritos — e a do Windows junto: é altura que volta para o quadro. Sai com Esc ou no mesmo botão. E, se ainda faltar, os chips da legenda (logo acima) apagam do desenho as frentes que não interessam naquela conversa.
O que faz o plano deixar de ser uma diagonal perfeita: o tempo que se perde, o tempo que se espera, e os sinais de que alguma coisa não fecha.

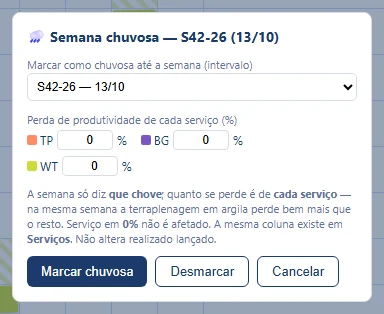

Menu › Longo Prazo › Quadro › clique no cabeçalho da semana

Clicar no cabeçalho da semana abre a caixa da chuva. Você marca um intervalo de semanas e informa a perda de cada serviço — porque na mesma chuva a terraplenagem em argila perde muito mais que a estrutura. Serviço em 0% não é afetado. A mesma coluna existe na aba Serviços: é cadastro do serviço (de cada cenário), não da semana. Marcar chuva ou mudar a % reprograma o serviço só da semana atual em diante.
cadastro: Longo Prazo › Serviços e equipes · efeito: no Quadro

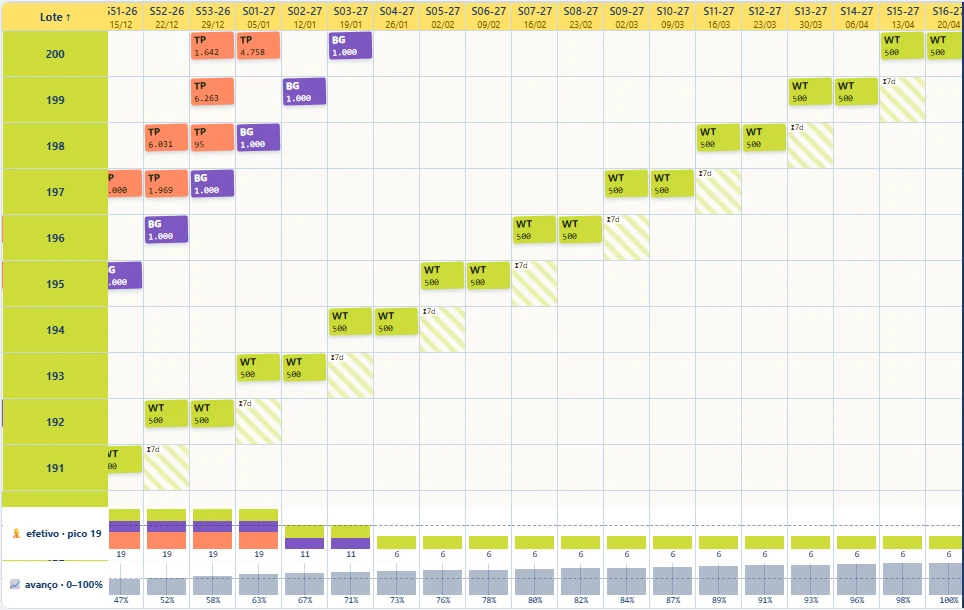

A cura é cadastrada em dias, na coluna do serviço (aba Serviços). No quadro ela vira a faixa hachurada nas semanas seguintes ao término daquele serviço naquele lote: o local está indisponível, e nada deveria entrar ali. O Gerar todos, o ▦ Gerar de um serviço, o ⤓ Reprogramar e o ⟳ Replan já respeitam; o ⇤ Puxar respeita só a cura da antecessora escolhida nele; quem desenha, arrasta ou usa o Mover e refluir pode furar — e aí o postit fica com contorno vermelho.
Sobra de um serviço de trás também segura o lote: concreto lançado 90 de 100 deixa os 10 plotados adiante, e todos os serviços seguintes daquele lote esperam essa sobra e a cura dela, mesmo com a desforma já lançada. Se a concretagem acabou, lance o que falta ou corrija o quantitativo.
Longo Prazo › clique num postit do lote › Liberação do local…, ou clique no nome do lote no quadro — função opcional: liga em Admin › Funções opcionais (1.7). Depois de marcada, um cadeado aparece no canto do nome do lote e ao lado do quantitativo na aba Lotes; clicar nele abre a mesma caixa.
Para quando o local existe e o serviço é desse lote, mas não pode começar ainda: uma galeria em execução embaixo do aterro, uma desapropriação, uma licença. Na caixa, marque os serviços, a data a partir da qual o local fica liberado, o motivo e, se for mais de um, a faixa de lotes. Data no meio da semana libera na semana seguinte (o plano trabalha em semana cheia). A caixa mostra as restrições do médio prazo daqueles trechos — a mesma trava costuma estar registrada lá.
O ⤓ Reprogramar, o ⟳ Replan e o ▦ Gerar não plotam o serviço naquele lote antes da data; o aviso deles diz o que esperou. Se a equipe tem outros lotes livres, ela os faz e, se acabarem antes da data, fica parada esperando — o aviso mostra as semanas e o histograma mostra o buraco: é a hora de mover a equipe. Se o lote travado é o único que ela tem, ela simplesmente começa na data. O Gerar todos, o ⇤ Puxar e o que se arrasta na mão não respeitam a trava: o postit antes dela fica com contorno vermelho e o ⤓ acerta.
Menu › Longo Prazo › Quadro › botão ⚠ da barra
Os três sinais são calculados de novo a cada mudança e nada é bloqueado — o quadro sinaliza, você decide. O botão ⚠ da barra lista todos, e o selo redondo é a ponte do médio prazo: pare o mouse em cima para o resumo, clique no postit para o detalhe.
As três leituras do mesmo quadro: dinheiro no tempo, volume mês a mês e gente por semana. Nenhuma é digitada à parte — mexeu no quadro, mudaram as três. E duas delas — carga e avanço — cabem também na borda do próprio quadro, sem trocar de tela.

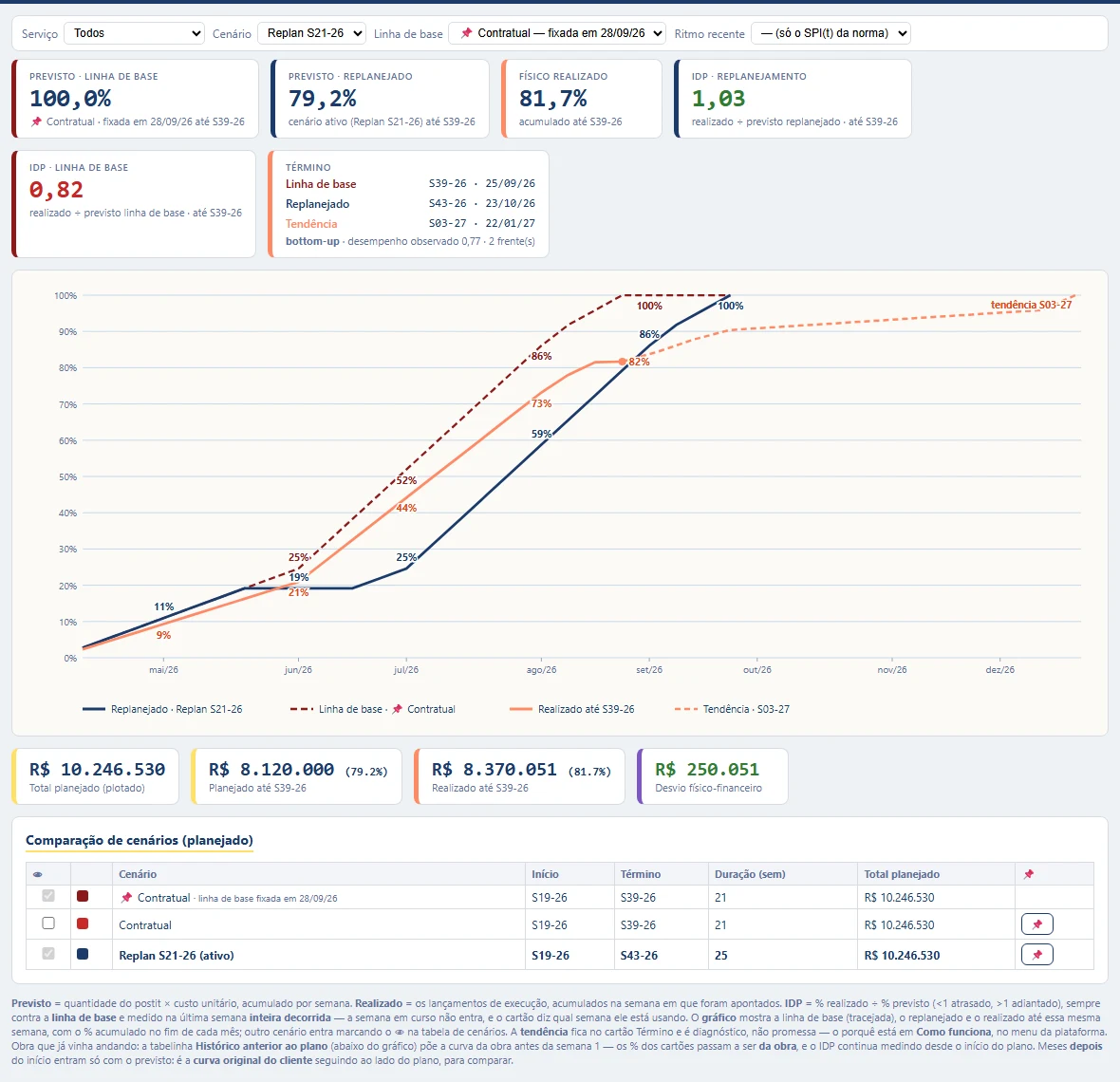

Menu › Longo Prazo › Indicadores e cenários
Previsto = quantidade do postit × custo unitário do serviço, acumulado por semana. Realizado = os lançamentos de execução, acumulados na semana em que foram apontados. O IDP é % realizado ÷ % previsto: abaixo de 1 é atraso, acima é adiantamento. O término da linha de base e o do replanejado são a última semana com postit plotado no cenário. Os detalhes de cada número (a conta do IDP, a base da tendência, a data completa do no ritmo do plano) aparecem ao parar o mouse em cima dele.
Menu › Longo Prazo › Indicadores e cenários — a tracejada salmão no gráfico e, na faixa abaixo do IDP, a tendência de término (com o no ritmo do plano embaixo dela) e o ritmo para cumprir a linha de base
Enquanto o Replan responde “quando termina se a equipe render o que foi cadastrado”, a tendência responde “quando termina se cada serviço continuar rendendo o que vem rendendo”. A régua é sempre a linha de base: com a obra exatamente em dia, a tendência é a própria linha de base.
Menu › Longo Prazo › Volumes

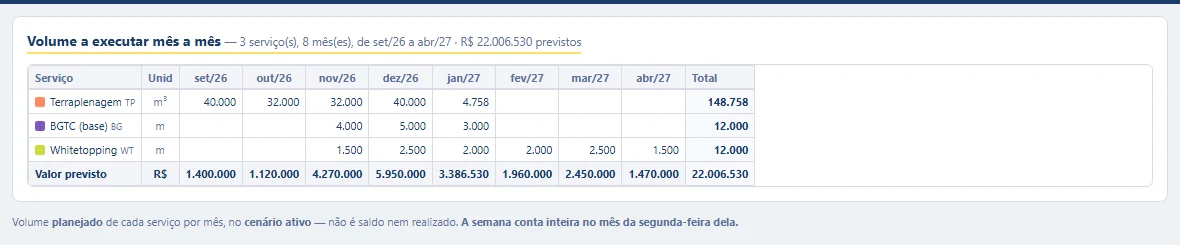

É o planejado do cenário ativo, na unidade de cada serviço — não é saldo nem realizado. Quatro regras explicam os números:
Menu › Longo Prazo › Insumos — função opcional: liga em Admin › Funções opcionais (1.7)
A conta é a do quadro: a quantidade de cada postit do cenário ativo, da semana de hoje em diante, vezes o consumo por unidade do serviço (com a perda). No topo, grande, o mês que vem — o que se pede ao fornecedor agora —, e ao lado os próximos meses na mesma escala.

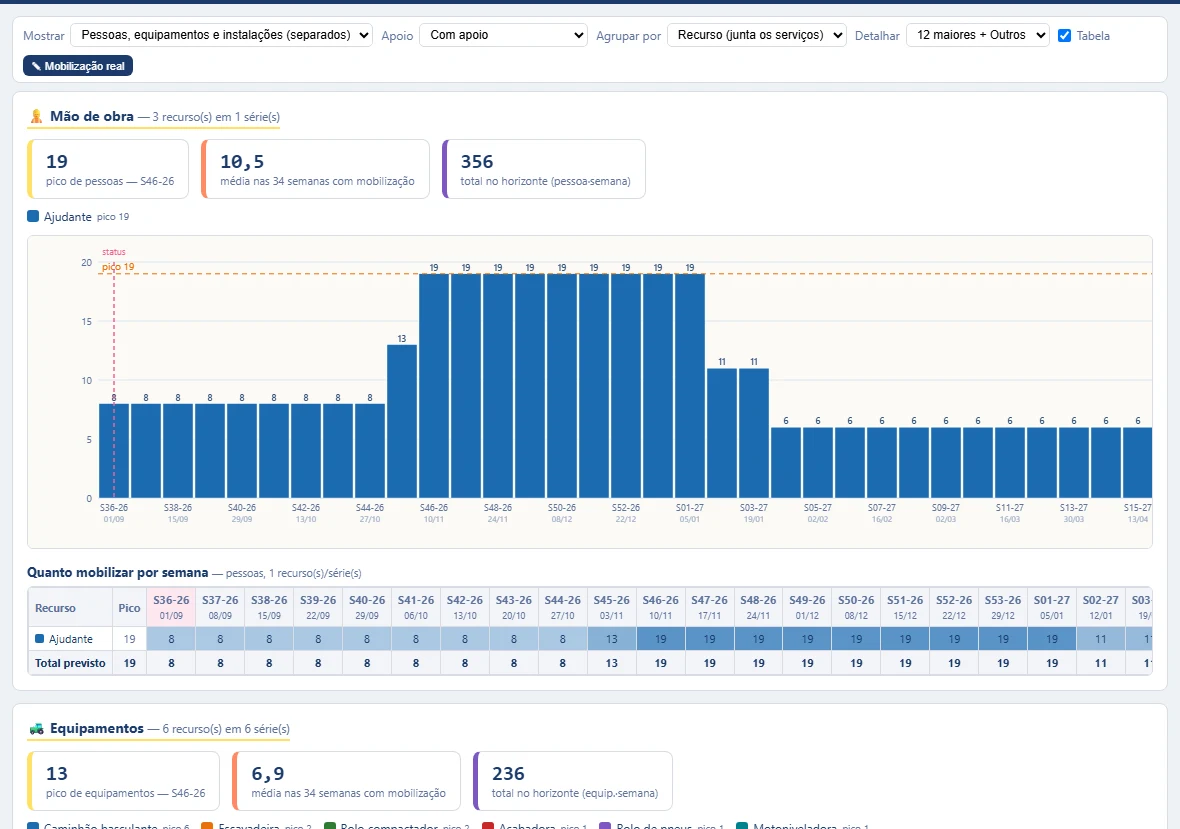

Menu › Longo Prazo › Histograma
É o que se usa para mobilizar e para conferir se o recurso previsto foi disponibilizado: quantos ajudantes, quantas retroescavadeiras, em qual semana — o mesmo desenho do slide de histograma do report de obra. No gráfico:
Menu › Longo Prazo › Serviços e equipes › fim da página, ⚙ Unidades de apoio e 👔 Indiretos
A régua é curta: o que muda uma ação — mobilizar, desmobilizar, alugar, transportar. Inventário parado de canteiro, não. Apoio aparece só nas leituras de carga — a aba Histograma e a trilha de carga da faixa do quadro, numa fatia própria: nunca como postit, nunca na Curva S.

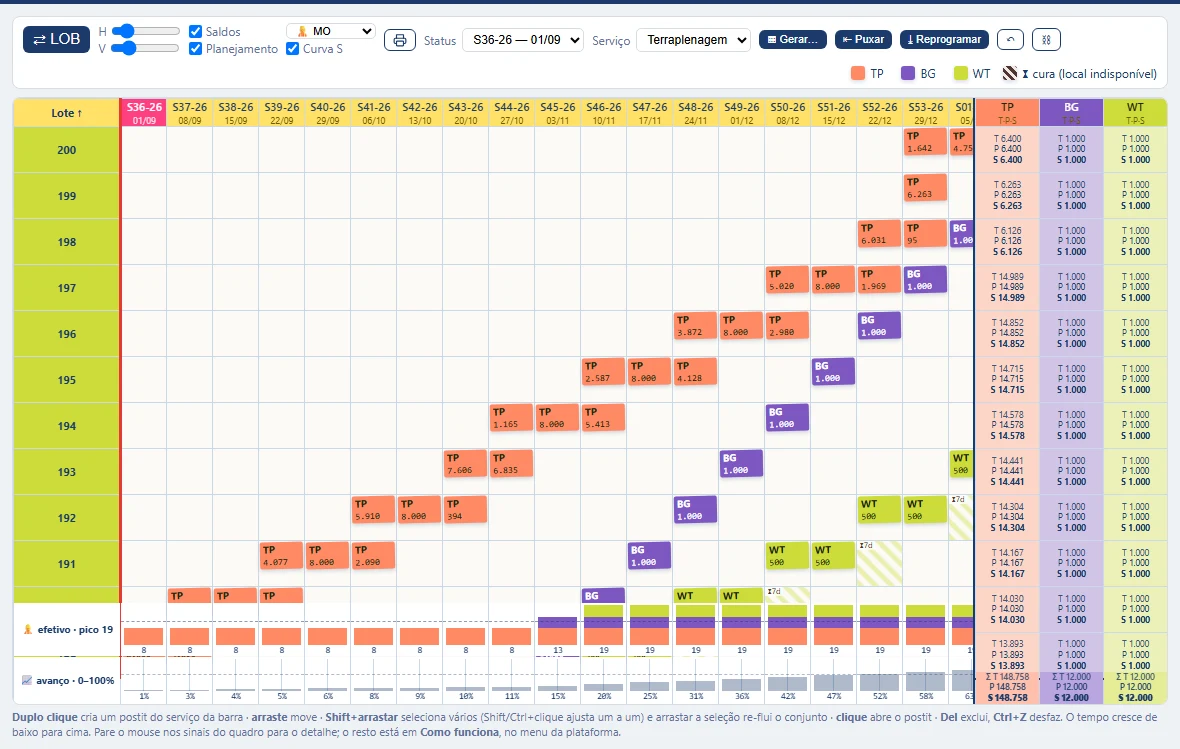

Menu › Longo Prazo › Quadro — borda direita (na Linha de Balanço, o rodapé)
Duas destas leituras cabem no próprio quadro: uma faixa estreita colada na borda, nas mesmas linhas de semana do desenho. É isso que ela resolve — o pico de efetivo aparece na altura exata dos postits que o produziram, e a pergunta do nivelamento (“esta semana empilhou quanta gente?”) se responde sem trocar de tela. Ela é opcional: ligada por padrão em mão de obra, e desligável inteira.
A obra sai do plano — sempre. A pergunta é o que fazer com o plano velho: corrigir (Reprogramar) ou guardar e fazer outro (Replan).
Ninguém escolhe — vem do calendário
Reprogramar, Replan e os botões que plotam sozinhos trabalham da semana atual em diante: o que vem antes é passado e não se replaneja automaticamente. Ninguém precisa mover nada — e obra que ainda não lançou avanço nenhum não tem passado travado (dá para desenhar o plano desde a semana 1).
Menu › Longo Prazo › Quadro › Lançar semana
A caixa abre na semana passada e lista cada trecho (serviço × lote) que o plano tem nela: o planejado, o que já foi lançado com data na semana e o que falta. Digite o executado de cada um — Preencher com o que falta põe o saldo nas linhas vazias — e clique em Lançar. Não há semana para fechar: a Curva S mede sozinha até a última semana com lançamento. O que foi feito fora do plano da semana entra por Outro trecho.
Para o avanço atrasado, escolha em Semana outra semana que já passou — a lista mostra quantos trechos de cada uma ficaram com saldo. O lançamento entra com data daquela semana.
Menu › Longo Prazo › Quadro — ⤓ na barra, ⟳ no cabeçalho
A diferença que importa: Reprogramar arruma o plano que existe, preservando as quantidades que você digitou. Replan parte do que sobrou — o que já foi executado sai da conta, e o que resta é replotado como um cenário novo, ao lado do antigo.
Menu › Longo Prazo › Quadro
Os botões do quadro não respeitam as mesmas regras. Em três degraus: ⤓ Reprogramar, ⟳ Replan, ▦ Gerar e o pincel respeitam tudo; o Gerar todos e o ⇤ Puxar respeitam a sequência e a cura, mas não a liberação do local; o que se desenha ou arrasta não respeita nada — só não deixa cair em férias. O Mover e refluir e o ⇄ Sequência ficam no meio: refazem o ritmo da equipe, mas não olham cura nem liberação — e só mexem da semana atual em diante: o que está antes dela fica como está, mesmo que o realizado tenha sido menor que a produtividade cadastrada. Nenhum botão plota antes da semana atual: o ▦ Gerar, o Gerar todos e o ⇤ Puxar também partem dela — o que o serviço já tem plotado antes fica e sai da conta do lote — e o pincel só desenha antes dela com Alt+clique.
| Gesto | Produtividade, chuva e feriado | Cura | Férias | Liberação do local | Equipe sem semana parada |
|---|---|---|---|---|---|
| ⤓ Reprogramar · ⟳ Replan · ▦ Gerar | sim | sim | sim | sim | sim |
| Pincel (clique ou Shift+clique na célula) | sim | sim | sim | sim | sim — a equipe usa só o que sobra da semana dela |
| Pincel com Alt+clique | sim | não — força a semana clicada | sim | não | sim |
| Gerar todos | sim | sim | sim | não | não — linha contínua |
| ⇤ Puxar | produtividade sim; chuva e feriado só os da semana de âncora | só a da antecessora escolhida | sim | não | não — o conjunto anda inteiro |
| Mover e refluir (no postit, outra equipe) | sim | não | sim | não | não — o lote vai para o fim da fila da equipe, da semana atual em diante |
| ⇄ Sequência da equipe | sim | não | sim | não | não — a equipe segue lote a lote a partir da semana escolhida |
| Duplo clique · arrastar · arrastar a seleção | não — a quantidade não muda | não | não deixa cair | não | não |
Menu › Longo Prazo › Quadro › ⇄ Sequência
Escolha o serviço e a equipe: a lista mostra os lotes que ela faz hoje, na ordem. Adicione lotes (uma faixa de uma vez), mude a ordem com ↑ ↓ ou tire com ✕. Em Refluir a partir de a plataforma propõe a semana seguinte ao último post-it do trecho que não mudou — nunca antes da semana atual, que é onde a lista começa: o que a equipe tem antes dela não é tocado, e dali em diante ela é refeita lote a lote (produtividade, chuva, férias e debanda). Lote que estava em outra equipe é tomado dela a partir dessa semana. Ctrl+Z desfaz.
Menu › Longo Prazo › cabeçalho (⧉ Cenário) · e a aba Curva S
⧉ Cenário duplica o atual: dá para testar um ritmo diferente, uma ordem diferente ou um atraso sem estragar o plano bom. O seletor do cabeçalho troca o cenário do app inteiro — quadro, curva, volumes e histograma acompanham. Cada cenário tem a sua produtividade e a sua % de chuva (aba Serviços): mudar num não acende alerta nos outros, e ao trocar de cenário um aviso lista o que muda de um para o outro.
O quadro da sessão de pull planning, dentro da plataforma: as entregas de cada equipe, semana a semana, combinadas de trás para a frente a partir de um marco (início da obra, usina operando, OAE liberada). É um módulo que se liga por obra e não depende do Longo Prazo. Ele não mexe no Longo, no Médio nem no Curto: o que impede uma entrega continua sendo restrição, no Médio Prazo.
Menu › Pull planning › Quadro
Cada quadro responde a um marco ("Pré-obra → Início da obra"). Uma etapa que leva ao mesmo marco vira raia do quadro que já existe, não quadro novo — dois quadros da mesma coisa viram dois planos. As raias são as frentes da sessão (projetos, licenças, desapropriação, canteiro…), cada uma com cor e, se quiser, um dono escolhido na lista de Responsáveis da obra (opcional).
O cartão é uma entrega numa semana ("L.P. emitida", "canteiro mobilizado"): fica na raia de quem entrega e na coluna da semana em que deve estar pronta; a duração em semanas é opcional, e o cartão vence no fim dela. O dono, quando há, vem da raia e pode ser trocado no cartão. O marco é um cartão diferente, desenhado como losango ◆ em qualquer raia (botão + Marco): não tem duração e é medido pelo quanto ele desliza, não pelo % no prazo. Cada marco puxa uma linha tracejada de cima a baixo do quadro na semana dele, e o nome aparece no cabeçalho da semana. Para separar os tipos de marco (licença, contrato, entrega ao cliente…), escolha a Cor nos detalhes do marco: ela pinta o losango enquanto ele está a fazer; concluído fica verde, atrasado fica vermelho e cancelado fica vazado, como antes.
Clicar no cartão abre os detalhes dele. Em Comentário cabe uma anotação livre, de até 500 caracteres: o que falta, com quem está, o combinado da reunião. O cartão que tem comentário mostra um balãozinho — passe o mouse nele para ler — e a aba Semana traz o texto embaixo do cartão. O comentário não entra no histórico nem na medição.
Clicar no cartão ou no marco › Predecessoras
Opcional, em qualquer cartão ou marco: em + Predecessora…, escolha o cartão (de qualquer raia) que tem de estar concluído antes e quanto antes — na mesma semana, 1 semana antes, 2 semanas antes… Passar o mouse num cartão desenha setas tracejadas das predecessoras até ele e dele até os que dependem dele; com o cartão aberto, as setas ficam e os ligados aparecem contornados. Seta na cor de atenção = a ligação está furada.
Mover, alongar ou encurtar um cartão leva junto os que dependem dele, o mesmo tanto e em cascata, para a frente e para trás: arrastar e voltar deixa tudo como estava. Para trás, ninguém fica antes do que as outras predecessoras dele permitem. Depois de finalizar, a causa que você escolhe vale para todos os que andaram juntos. Concluídos e cancelados não se mexem, e predecessora cancelada não segura ninguém.
Menu › Pull planning › Quadro
Na passada final pela parede, a equipe lê os cartões e quem opera escreve na grade: clicar na célula (raia × semana), digitar, e arrastar o cartão para mudar de semana ou de raia — ele muda na hora, sem formulário. Enquanto o quadro está em montagem, mover e apagar são livres.
Finalizar Pull Planning grava a linha de base: a semana combinada de cada cartão. Quadro sem marco aparece como aviso na confirmação, sem travar; raia sem dono não é falta. Finaliza quem pode fixar cenário na obra.
Arrastar um cartão para outra semana
Com a linha de base gravada, mudar um cartão de semana é reprogramar: ao soltar, o cartão já muda e abre ao lado dele a pergunta "por que mudou?", com a lista de Categorias das restrições — a causa é obrigatória e se escolhe num clique; a outra saída é desfazer o movimento. Mudar só de raia não pede causa. Concluir guarda a semana em que a entrega ficou pronta; cancelar pede motivo.
Menu › Pull planning › Quadro
Quando o marco muda e a equipe refaz o plano, o novo pull reabre o quadro para mexer livre, sem causa; ao finalizar de novo, grava uma nova linha de base, com motivo. As bases anteriores ficam guardadas — é delas que sai o deslize do marco.
Menu › Pull planning › Semana
A lista da reunião semanal, nesta ordem: atrasados, esta semana e as próximas duas semanas. Em cada cartão: concluído, reprogramar (com causa) ou cancelar (com motivo).
Menu › Pull planning › Indicadores
O número principal é o deslize do marco: quantas semanas o marco final andou da 1ª linha de base até hoje. De apoio: o % de entregas no prazo (acumulado, contra a linha de base vigente), os atrasados de agora e quantos deles seguram o marco, os novos pulls e as reprogramações por causa.
Pull planning › ⬇ Skill ler-pp (só para a consultoria)
A ler-pp é uma skill para a sua IA (Claude): você manda a foto da parede de post-its e ela devolve um arquivo .pull.json com as raias, as semanas e os cartões. No quadro, ⬆ Importar JSON carrega esse arquivo. Instale uma vez: baixe o .zip pelo botão e adicione em Skills, nas configurações do Claude.
Menu › Pull planning
Todo membro da obra que grava mexe nos cartões. Finalizar, novo pull e descartar ficam com quem pode fixar cenário. Quem tem acesso de somente consulta vê o quadro, a semana e os indicadores e não altera nada. Duas pessoas no mesmo quadro ao mesmo tempo: a segunda a gravar é avisada de que outra pessoa alterou o quadro e recarrega.
Quantos caminhões cada frente de terra precisa, semana a semana, para cumprir o plano do Longo Prazo. É um módulo que se liga por obra e só aparece no menu com o Longo Prazo também liberado. Ele não desenha plano: lê o plano gravado e calcula.
Menu › Transporte › Semana
Para cada frente (serviço × trecho de km) e cada semana: os caminhões necessários para levar o volume que o plano põe naquela semana, da origem ao destino, no ciclo daquela distância. É saída do plano, não meta: se o plano mudar, o número muda junto. O mobilizado — os caminhões que estão de fato na obra — entra só para comparar (a diferença Δ de cada célula); ele nunca altera a conta.
A matriz se lê pela cor da célula: sem cor o mobilizado cobre; âmbar perto do limite; vermelho falta; cinza falta dado para calcular (a célula diz qual). Vermelho por caminhão se resolve mobilizando; vermelho por carga, destino ou material não se resolve com caminhão — é equipamento de carga ou plano.
Num aterro alimentado pelo corte, a célula mostra — pelo corte: os caminhões estão na linha do corte, e somar os dois contaria a mesma frota duas vezes. No Histograma, o número em cima da coluna é a maior frota simultânea, o mesmo da tabela; a coluna empilha as frentes e pode passar dele quando elas não rodam todas ao mesmo tempo na semana. 0! é frente com volume e sem caminhão; o motivo aparece com o mouse em cima (o mais comum é aterro sem material: a jazida acabou ou nenhuma fonte serve). O mobilizado projetado (o último lançado, tracejado) vai até a última semana com frente no plano ativo ou na linha de base.
Nenhum número é digitado duas vezes
| Número | Vem de |
|---|---|
| Volume por serviço, lote e semana | os postits do plano gravado no Longo Prazo (cenário ativo e linha de base) |
| Ritmo da frente | a produtividade de cada serviço, em Longo Prazo › Serviços e equipes |
| Linha de base | o cenário fixado marcado com o 📌 (a mesma régua do Histograma do Longo); sem ele, a 📌 antiga gravada no plano; sem nenhuma das duas, o 1º cenário, com aviso |
| Férias | Admin › Calendário / férias / prazo — semana de férias tem zero caminhão |
| Chuva | as semanas chuvosas e a % de perda de cada serviço, no Longo Prazo |
| Mobilizado | o ✎ Lançar mobilização real do Histograma do Longo (caminhão basculante) |
| km, materiais, jazidas, bota-foras, quadro de massas, pista | o Cadastro do próprio Transporte |
Menu › Transporte › Cadastro
Cada serviço de terra recebe um papel: gera material (corte, escavação), consome (aterro, camada final) ou não entra na conta. O km de cada lote já vem preenchido pelo primeiro número do nome do lote ("168 LD" = km 168) — confira e corrija o que não seguir esse padrão. Os valores que vêm de tabela de referência (fatores de empolamento, velocidades, produtividade da carga) aparecem marcados como ref. até alguém trocá-los pelo da obra.
Quem edita o Cadastro é quem administra a obra (consultoria e admin da empresa); os demais veem. Duas pessoas editando ao mesmo tempo: a segunda a gravar é avisada e as mudanças dela não são gravadas — dá para baixá-las em JSON antes de recarregar.
Menu › Transporte › Semana
Detalhe da célula › Informar ritmo desta semana
Quando a frente anda num ritmo diferente do plano (máquina parada, frente mais rápida), informe o ritmo por dia trabalhado e os dias. É uma exceção: vale uma semana se a causa é equipamento, ou até quatro se a causa é o local. Abaixo do plano, a diferença aparece como a replanejar; acima, como ociosa.
Detalhe da célula › Escolher origem/destino
A conta escolhe sozinha de onde vem e para onde vai o material: primeiro o quadro de massas do projeto, depois a sugestão de menor custo de ciclo. O par manual fixa outra escolha (outra jazida, outro bota-fora) e pode desviar do quadro do projeto — por isso pede motivo. A célula marca a fonte mais fraca: S sugerida, M manual, D desvio do projeto.
Exceções vigentes e pares
Nada se apaga — exceção e par ficam no histórico com autor e data. Para tirar um registro de cena:
Menu › Transporte › Semana
Grava uma foto da matriz como estava na reunião — com as exceções e os pares já resolvidos —, para o print bater com a ata. Quem administra a obra congela; todos veem as fotos.
A tela de Administração é a de quem administra a plataforma — o gestor da Climb e o admin da empresa. É onde nascem a empresa, a obra, o login das pessoas e o acesso de cada uma. Nada aqui é do dia a dia da obra: as listas da obra estão no Passo 1.
Administração › Estrutura
Só o nome da empresa é obrigatório; o resto pode entrar depois em Editar. Os outros campos — segmento, porte, maturidade Lean, tipo de obra — existem para o benchmark: é por eles que o IRR de uma obra se compara com o de obras parecidas de outras empresas.
Administração › Pessoas
O login é criado num passo: nome, e-mail, papel e — para o gestor da Climb — a empresa. A empresa não muda depois: a mesma pessoa em outro cliente é um usuário novo, com outro e-mail. A senha é gerada na hora e aparece uma única vez: copie e mande para a pessoa, porque ao fechar a caixa ela some e não há como vê-la de novo. No primeiro acesso a pessoa é obrigada a definir a dela. Se a senha se perder, o caminho é o "Esqueci minha senha" do login.
As pessoas cadastradas ficam agrupadas por empresa. Quem administra uma empresa vê só a dela, já aberta. Com mais de uma empresa, o grupo fechado mostra quem está nele e o papel de cada um, com um ícone de chave em quem ainda não definiu a senha — clique no nome da empresa para abrir. Aberto, cada pessoa mostra a etiqueta senha não definida quando for o caso, o papel e o botão Obras, que mostra e marca as obras que ela acessa. A busca acha por nome, e-mail ou empresa.
Papéis do cliente: Administrador (vê todas as obras da empresa, cadastra gente e obras), Gerente, Usuário e Terceirizado — estes três só nas obras marcadas em Obras. O Terceirizado é a empresa que executa a obra para o cliente: planeja junto, cria cenários, lança e programa como o Usuário, mas não tem BI e não fixa cenário — o fixado é o acordo, e quem fixa é o gerente ou o administrador do cliente.
Somente consulta é uma marca da pessoa, para quem acompanha a obra sem mexer nela — um interessado, ou até o gestor da obra. Ela continua vendo exatamente o que o papel dela vê, mas não cria, não edita e não lança nada; exportar e imprimir continuam liberados, e no Longo Prazo ela pode trocar cenário, semana e modo de visualização só na própria tela. Vale só para gerente, usuário da obra e terceirizado; quem marca e desmarca é quem administra a empresa (ou a Climb). A pessoa marcada vê o selo 🔒 Somente consulta no topo.
Administração › Listas
Setores, responsáveis e pacotes que o cadastro de restrição oferece. Digite e tecle Enter para incluir. O × tira o item das opções novas — e, se ele já estiver em uso numa restrição, apenas o desativa: o histórico continua intacto. Dá para colar uma coluna do Excel (ou CSV, que usa a primeira coluna de cada linha): repetidos são ignorados, item desativado volta a ficar ativo, e um cabeçalho colado junto entra como item — remova no ×. Copiar de outra obra só acrescenta o que falta, nunca apaga nada do destino.
Administração › Acessos
Marcar dá acesso à obra, desmarcar revoga — o mesmo vale pessoa a pessoa, no botão Obras da aba Pessoas. Gerente e usuário de obra só enxergam as obras marcadas aqui; o administrador da empresa enxerga todas sem precisar de marca. Login novo não se cria aqui — é na aba Pessoas. E consultores da Climb não aparecem nesta lista: o cadastro deles é interno da consultoria.
